Jak wdrożyć system WMS w małej i średniej firmie? Eksperckie omówienie procesu wdrożenia.

Wdrożenie systemu WMS w małej lub średniej firmie to złożony proces operacyjny, który obejmuje nie tylko konfigurację oprogramowania, ale przede wszystkim uporządkowanie procesów magazynowych, danych i sposobu pracy magazynu. Jeśli zastanawiasz się, jak poprawnie przeprowadzić prace wdrożeniowe i uniknąć typowych błędów, ten przewodnik pokazuje kompletny model wdrożeniowy – krok po kroku, na bazie realnych projektów w MŚP.

To praktyczny przewodnik dla kadry zarządzającej i liderów, którzy chcą przeprowadzić transformację magazynową z pełną kontrolą i wysoką jakością realizacji. Powstał jako kontynuacja wcześniejszych materiałów i opisuje profesjonalny model wdrożenia systemu WMS w MŚP — krok po kroku, z punktu widzenia praktyka. Wszystko, co znajdziesz poniżej, jest oparte na realnych projektach i najczęstszych wzorcach sukcesu i porażek. Nowe podejście do wdrażania systemów magazynowych, oparte na konwersacji użytkownika systemu WMS ze sztuczną inteligencją (AI) i natychmiastowej konfiguracji procesów w trakcie tej interakcji, zmienia wiele paradygmatów wdrożeniowych. Zagadnienie to szerzej jest opisane na stronie Inceptus WMS.

Spis treści

Scenariusze wdrożenia WMS w małej i średniej firmie

Każde wdrożenie systemu WMS wygląda inaczej — firmy różnią się skalą operacji, dojrzałością procesową i oczekiwaniami wobec systemu. Każdy magazyn inaczej wykorzystuje system WMS, dlatego scenariusze wdrożeń są zróżnicowane. Sposób realizacji prac zależy od zakresu procesów, dojrzałości organizacji oraz oczekiwanego tempa transformacji magazynowej. Dlatego w praktyce spotyka się cztery główne scenariusze wdrożeniowe: od szybkiego uruchomienia podstawowych funkcji, przez pełną standaryzację magazynu, aż po projekty złożone i wdrożenia naprawcze.

To zestawienie pozwala szybko ocenić, który wariant najlepiej odpowiada sytuacji Twojej firmy — pod względem czasu, kosztów, zakresu oraz ryzyka projektowego.

MVP (Minimum Viable Product) to minimalny zakres funkcjonalny wdrożenia WMS, który pozwala uruchomić magazyn i uzyskać szybkie korzyści. Kolejne procesy rozwijane są etapowo po starcie produkcyjnym.

↔ Tabela jest przewijalna w poziomie – przesuń palcem, aby zobaczyć wszystkie kolumny.

Kryterium Minimalne wdrożenie (MVP) Pełne wdrożenie procesowe Wdrożenie złożone (integracje + automatyka) Wdrożenie kryzysowe (restart projektu)
Cel wdrożenia Szybkie uruchomienie kluczowych funkcji magazynu. Kompleksowa standaryzacja procesów i pełna kontrola operacji. Połączenie WMS z ERP, maszynami, sorterami, automatyką. Naprawa błędów poprzedniego wdrożenia i stabilizacja działania.
Zakres procesów 20–40% procesów (tylko krytyczne). 60–90% procesów magazynowych. 90–100% + integracje z systemami i urządzeniami. Zakres ustalany po audycie korekcyjnym.
Czas wdrożenia 4–8 tygodni 3–5 miesięcy 6–12 miesięcy 2–4 miesiące po analizie naprawczej
Koszt niski średni wysoki zmienny (zależny od stanu projektu)
Ryzyko projektowe niskie średnie wysokie bardzo wysokie
Wymagania organizacyjne niskie umiarkowane wysokie wysokie
Dojrzałość procesowa niska średnia wysoka średnia / wysoka
Kluczowe korzyści Bardzo szybkie efekty, niski próg wejścia. Stabilność, powtarzalność, pełna kontrola. Automatyzacja, precyzja, skalowalność. Odzyskanie kontroli nad magazynem i systemem.
Największe zagrożenia Zbyt mały zakres względem przyszłych potrzeb. Niedostateczne zaangażowanie kluczowych użytkowników. Problemy integracyjne, złożoność techniczna. Błędne powtórzenie tych samych decyzji projektowych.
Dla kogo Start-upy, e-commerce, firmy rosnące. Średnie firmy, wymagające standardów. Duży e-commerce, produkcja, centra automatyczne. Firmy po nieudanym wdrożeniu WMS / ERP.

Właściwie przeprowadzone wdrożenie systemu WMS wpływa na dokładność stanów, szybkość kompletacji, stabilność operacji oraz skalowalność biznesu. To jeden z kluczowych projektów w rozwoju magazynu, dlatego warto zrozumieć pełny cykl życia wdrożenia WMS – od analizy procesów, przez projekt, aż po start produkcyjny i stabilizację. Pieniądze są wydane, zespół ma oczekiwania, a magazyn liczy na poprawę organizacji pracy. Ale to nie technologia decyduje o sukcesie projektów WMS — tylko:

  • dojrzałość procesów,

  • dyscyplina projektowa,

  • konsekwencja w egzekucji zadań,

  • formalna kontrola etapów,

  • zdolność organizacji do adaptacji.

W małych i średnich firmach te elementy są szczególnie krytyczne, bo:

  • zasoby są ograniczone,

  • ryzyka szybciej materializują się w operacji,

  • tolerancja na błędy jest niska,

  • a projekt często prowadzą osoby, które mają równolegle obowiązki operacyjne.

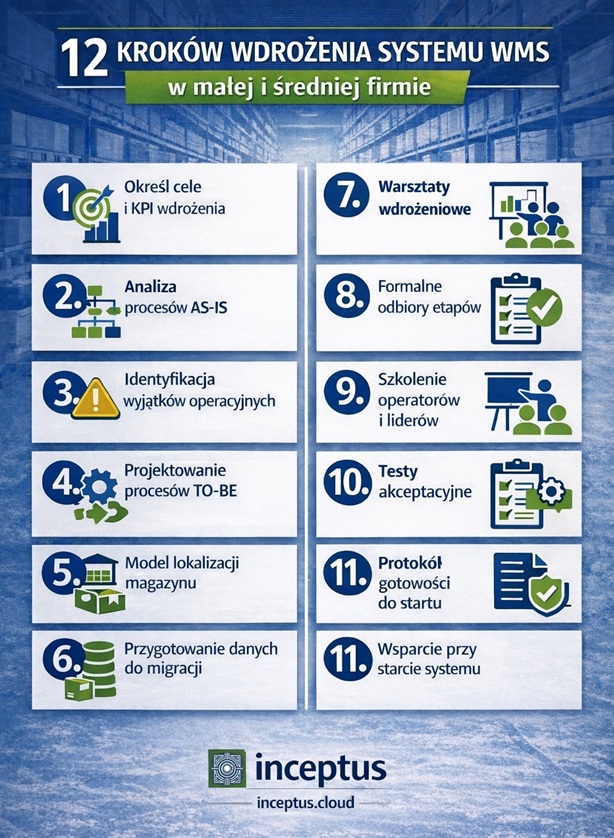

jak wdrożyć system WMS i osiągnąć sukces.

W nawiązaniu do „Jaki system WMS kupić?” – wybór to dopiero pierwszy etap

Nawet najlepiej dopasowany system nie zagwarantuje efektów, jeśli organizacja nie przygotuje procesów, danych i zespołu do wdrożenia. To właśnie w tym momencie trzeba powrócić do analizy procesów, kryteriów wyboru systemu i tego, jakie problemy firma planowała rozwiązać.

Artykuł Jaki system WMS kupić? porządkuje sposób myślenia o rynku systemów WMS, pomaga przejść świadomie przez etap zakupu systemu magazynowego. Dla wielu to właśnie ten moment wydaje się finałem projektu. Tymczasem jest odwrotnie — to dopiero początek właściwego wdrożenia.

Warto przed startem projektu przejrzeć listę typowych błędów, aby nie powielić schematów, które prowadzą do utraty kontroli nad wdrożeniem:

Na czym polega wdrożenie systemu WMS?

Wdrożenie systemu WMS polega na uporządkowaniu procesów magazynowych, przygotowaniu danych, zaprojektowaniu modelu pracy i skonfigurowaniu systemu tak, aby obsługiwał wymaganą logikę przetwarzania danych. To nie jest tylko instalacja oprogramowania – to transformacja operacyjna, która zmienia sposób pracy magazynu, zakres obowiązków i codzienną organizację zadań.

Etapy wdrożenia systemu WMS

Pełny model wdrożenia systemu WMS obejmuje zarówno prace procesowe, jak i organizacyjne, które decydują o jakości i stabilności startu produkcyjnego. W przedstawionym modelu wdrożenia koncentrujemy się na kluczowych jego elementach, które determinują jakość i stabilność uruchomienia WMS w małej lub średniej firmie. Świadomie pomijamy jedynie prace instalacyjne, ponieważ realizowane są równolegle i nie wpływają na logikę działania magazynu. Integracje z ERP i innymi systemami pozostają integralną częścią procesu, choć nie są jawnie wyszczególnione jako kluczowe etapy.

1. Definiowanie celów i zakresu projektu
Ustalenie priorytetów biznesowych, problemów operacyjnych i procesów, które mają wejść do pierwszego uruchomienia systemu.

2. Analiza AS-IS (diagnoza stanu obecnego)
Ocena rzeczywistego sposobu działania magazynu oraz identyfikacja błędów, wyjątków i obszarów wymagających zmiany przed wdrożeniem WMS.

3. Projekt TO-BE (model docelowy)
Zaprojektowanie uporządkowanego i skalowalnego modelu pracy zgodnego z logiką WMS, obejmującego procesy, role, strukturę lokalizacji i założenia integracyjne.

4. Warsztaty i konfiguracja
Przeniesienie TO-BE do systemu, konfiguracja procesów i danych oraz doprecyzowanie scenariuszy operacyjnych z kluczowymi użytkownikami.

Przenosimy model TO-BE do systemu, doprecyzowując scenariusze operacyjne i ustalając kluczowe parametry procesów. To tutaj zapadają decyzje dotyczące logiki przyjęć, rozkładania towarów, kompletacji czy wysyłek, a konfiguracja jest iteracyjnie weryfikowana z kluczowymi użytkownikami.

Aby zobaczyć, jak wygląda pełny proces parametryzacji, sprawdź:
Konfiguracja systemu WMS – kluczowe zagadnienia.

5. Szkolenia użytkowników
Przygotowanie zespołu do pracy na terminalach i nowych procesach — obsługa, procedury, wyjątki, standardy działania po wdrożeniu.

6. Testy akceptacyjne (UAT)
Weryfikacja procesów, danych i integracji zgodnie z modelem TO-BE oraz identyfikacja obszarów wymagających korekt przed startem produkcyjnym.

7. Start produkcyjny i stabilizacja
Uruchomienie systemu w rzeczywistych operacjach, wsparcie użytkowników w pierwszych dniach pracy oraz przejście do fazy bieżącej eksploatacji.

Jeśli chcesz zobaczyć, jak wygląda szczegółowy harmonogram wdrożenia systemu WMS, wraz z czasem trwania i zależnościami, zobacz pełny opis:

Analiza procesów magazynowych — fundament każdego wdrożenia WMS

Przed pierwszym warsztatem wdrożeniowym konieczne jest wykonanie lub aktualizacja analizy procesów magazynowych. Ten etap pozwala ustalić, jak magazyn działa naprawdę – nie tylko „na papierze”.

To kluczowe, ponieważ WMS bazuje na precyzyjnych regułach operacyjnych. Miejsca niejednoznaczne, uznaniowość operatorów czy praktyki „wypracowane latami” stają się główną przeszkodą w konfiguracji systemu.


Jeśli chcesz lepiej zrozumieć, jak przygotować firmę do wdrożenia WMS, zobacz również szczegółowy przewodnik po analizie procesów magazynowych:
Zanim rozpoczniesz wdrożenie systemu WMS, warto zrozumieć różnicę między poszczególnymi rodzajami prac analitycznych w projektach WMS — analizą procesów, analizą przedwdrożeniową i analizą wdrożeniową. Szczegółowe porównanie tych trzech podejść znajdziesz tutaj:

🟦 1. Przykład z analizy procesów – ukryte zmienne operacyjne

Problem
Firma zgłaszała, że WMS musi mieć bardzo złożony algorytm kompletacji, bo „zamówienia są bardzo różnorodne”.

Co wyszło w analizie:
W trakcie obserwacji operacji okazało się, że operatorzy kompletują zamówienia w różny sposób w zależności od:

  • doświadczenia,

  • bieżącego nastroju,

  • własnych preferencji,

  • nieformalnych zasad przekazywanych „z pokolenia na pokolenie”.

Chaos w procesach został zinterpretowany jako „złożoność biznesowa”, co mogło doprowadzić do stworzenia skomplikowanej, nieoptymalnej logiki w WMS.

Wniosek:
Dopiero przedwdrożeniowa analiza procesów ujawniła, że to nie biznes jest skomplikowany, tylko procesy są nieuporządkowane.



Zarządzanie zmianą i opór organizacyjny

System wprowadza większą przewidywalność, ale jednocześnie ogranicza improwizację, która często jest naturalną częścią pracy w mniejszych organizacjach.

Dlatego już na początku warto świadomie przygotować się na obszary, które najczęściej wywołują napięcia i opór:

  • zmiana zakresu odpowiedzialności (np. przesunięcie zadań, jasne przypisanie roli lidera zmiany),

  • bardziej ustrukturyzowany styl pracy (mniej elastyczności, więcej procedur),

  • nowy sposób rozliczania operatorów (tracking aktywności, kompletacji, jakości),

  • ograniczenie „skrótów operacyjnych” i nieformalnych praktyk funkcjonujących latami.

W firmach MŚP opór wobec WMS często wynika nie z braku kompetencji, lecz z:

  • przyzwyczajeń zespołu,

  • obawy przed kontrolą,

  • braku zrozumienia „po co to wszystko”,

  • lęku przed utratą sprawczości lub swobody działania,

  • obaw o tempo pracy w pierwszych tygodniach po starcie.

Aby ograniczyć opór, po podpisaniu umowy warto przygotować:

  • plan komunikacji do zespołów (co się zmieni, co zyskają, jak będą wspierani),

  • listę ryzyk organizacyjnych (zaangażowanie liderów, niestabilność danych, rotacja pracowników),

  • liderów zmian i ich jasno określone role — szczególnie na pierwsze dni pracy na WMS,

  • harmonogram działań szkoleniowych, podzielony na procesy i grupy użytkowników,

  • mapę decyzji operacyjnych, aby ograniczyć chaos w momencie startu.

Najważniejsze jest jednak zrozumienie, że opór wobec zmian jest naturalny i zawsze występuje.
W MŚP jest wręcz silniejszy, bo zespoły często pracują „po swojemu” od lat.

Dlatego warto przeprowadzić zmianę w sposób uporządkowany — wspierać zespół informacyjnie, szkoleniowo i procesowo, a jednocześnie konsekwentnie trzymać się zaprojektowanych zasad.

Dlatego opór wobec zmian jest naturalny i zawsze występuje. Jego mechanizmy oraz sposoby ograniczania opisano szerzej tutaj:

Warsztaty wdrożeniowe — krytyczny punkt decyzyjny

To na warsztatach następuje „tłumaczenie magazynu na język WMS”.
Efektem tego etapu jest zwykle:

  • finalna lista procesów i wariantów,

  • projekt struktury lokalizacji,

  • definicje jednostek logistycznych,

  • scenariusze wyjątków,

  • konfiguracja ról i uprawnień,

  • wymagania do integracji.

To również pierwszy moment, w którym konieczna jest formalna kontrola etapów.
Każdy większy blok powinien kończyć się zatwierdzeniem (odbiorem), który potwierdza, że firma rozumie proponowane rozwiązania i akceptuje je.

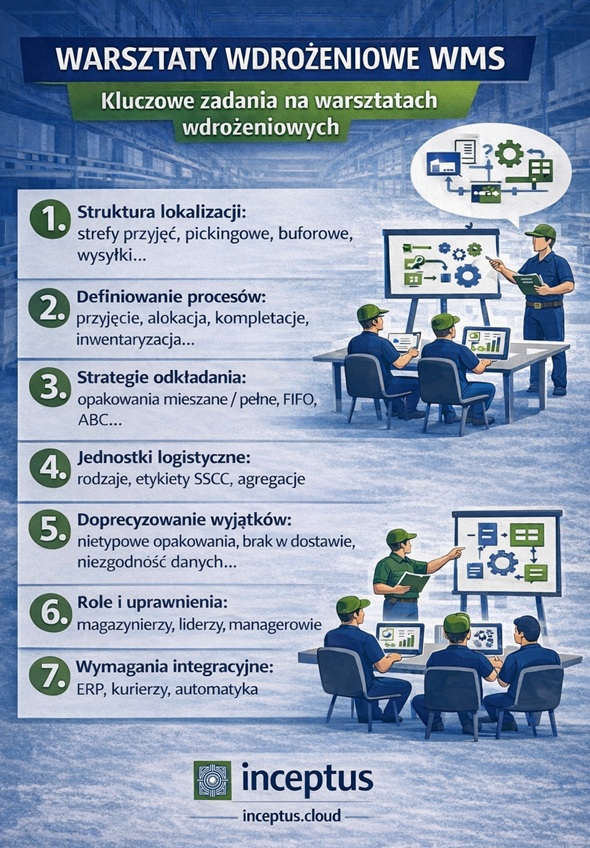

warsztaty wdrożeniowe wms

Kontrola i odbiory etapów — element absolutnie obowiązkowy

Firmy, które pomijają odbiory, kończą z projektem:

  • z błędną integracją,

  • ze źle zaprojektowanymi lokalizacjami,

  • z niekompletnymi procesami,

  • z niezweryfikowaną konfiguracją.

Każdy etap musi być odebrany formalnie:

  • analiza,

  • projekt funkcjonalny,

  • konfiguracja procesów,

  • integracja,

  • środowisko testowe,

  • dane podstawowe.

Odbiory to jedyny sposób, by utrzymać projekt pod kontrolą.

➡️ W razie wątpliwości firma może skorzystać z usługi „Audyt WMS w trakcie wdrożenia”.


🟦 Przykład z odbiorów etapów – dryf projektu

Problem
Klient nie odbierał na bieżąco kolejnych faz wdrożenia, zakładając, że „dostawca wie, co robi”.

Co się wydarzyło:

  • po 4 miesiącach okazało się, że integracja działa inaczej, niż zakładano,

  • struktura lokalizacji nie odpowiada biznesowi,

  • procesy różniły się od rzeczywistych potrzeb.

Efekt:
Konfigurację trzeba było robić od nowa — +2 miesiące opóźnienia.

Wniosek
Brak formalnych odbiorów etapów to jedna z najczęstszych przyczyn porażek wdrożeń.

👉 świetny przykład do sekcji „Odbiory etapów wdrożenia”


Szkolenia użytkowników — fundament akceptacji systemu

Nawet najlepiej skonfigurowany WMS nie zadziała bez odpowiednio przygotowanego personelu. Szkolenia użytkowników powinny odbywać się w kilku etapach:

Szkolenia podstawowe

Wprowadzenie do:

  • logiki systemu,

  • pracy na terminalach RF,

  • paneli stacjonarnych,

  • ogólnych zasad pracy z WMS.

Szkolenia procesowe

Każdy proces magazynowy powinien zostać przećwiczony „krok po kroku”:

  • przyjęcia i kontrole jakości,

  • kompletacje,

  • przesunięcia wewnętrzne,

  • inwentaryzacja ciągła,

  • obsługa wyjątków.

Szkolenia liderów i kluczowych użytkowników

Osoby te muszą:

  • rozumieć logikę parametrów,

  • znać zasady eskalacji błędów,

  • umieć diagnozować podstawowe problemy.

Szkolenia integracyjne

Jeśli integracja działa z ERP – kluczowe jest przeszkolenie działu administracyjnego.

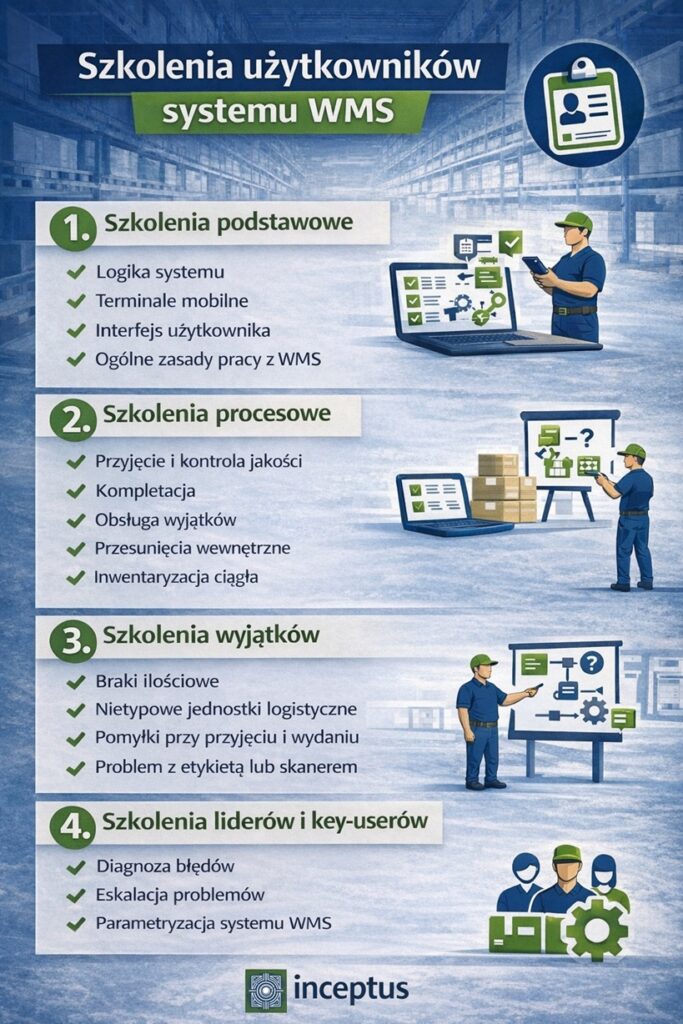

szkolenie użytkowników systemu wms

🟦 Przykład ze szkoleń użytkowników – brak odporności na wyjątki

Problem
Podczas startu produkcyjnego operatorzy często zatrzymywali pracę i wzywali key-usera.

Dlaczego?
Bo szkolenia obejmowały tylko procesy główne. Pominięto:

  • brak etykiety,

  • niezgodności ilościowe,

  • błędne skany,

  • przerwania zasilania terminali,

  • sytuacje, w których system wymusza korektę.

Efekt
W pierwszym tygodniu operacje zwolniły o 40%, a kierownik nocował na magazynie.

Rozwiązanie
Dodano szkolenia z obsługi wyjątków — po ich wdrożeniu praca została ustabilizowana w ciągu dwóch dni.

👉 idealne do sekcji „Szkolenia użytkowników”

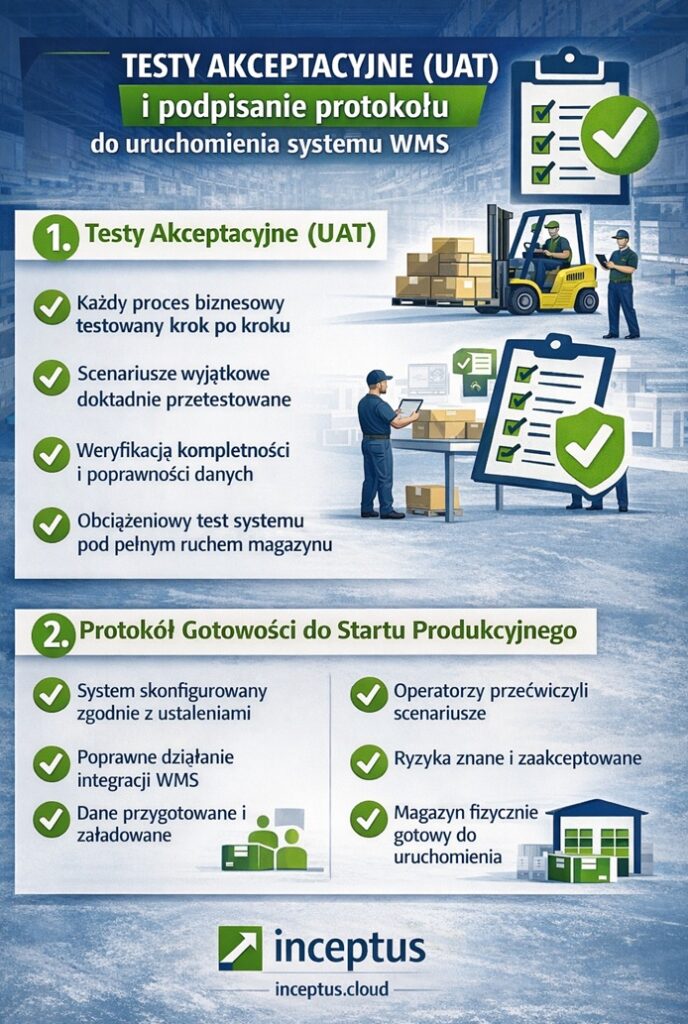

Testy systemowe i akceptacyjne — ostatnia bariera przed startem

Po zakończeniu konfiguracji i przygotowaniu środowiska przeprowadza się testy systemowe, a następnie testy akceptacyjne (UAT).

Testy systemowe

Wykonuje je dostawca. Obejmują one:

  • sprawdzenie przepływu danych,

  • testy integracji,

  • testy wydajnościowe,

  • weryfikację konfiguracji parametrów.

Testy akceptacyjne użytkowników (UAT)

To najważniejszy etap przed startem produkcyjnym. W UAT uczestniczą:

  • operatorzy,

  • kierownicy zmian,

  • kluczowi użytkownicy,

  • przedstawiciele klienta biznesowego.

Podczas UAT sprawdza się:

  • wszystkie procesy,

  • scenariusze wyjątków,

  • obciążenie systemu,

  • kompletność danych,

  • logikę integracji.

Testy akceptacyjne są formalnie odbierane – dopóki użytkownicy nie potwierdzą, że system działa zgodnie z uzgodnionymi procesami, nie można przejść dalej.


🟦 Przykład testów akceptacyjnych – wykrycie krytycznych błędów

Problem
WMS działał poprawnie w testach systemowych, ale podczas UAT kierownik zmiany zauważył, że:

  • system nie pozwala na kompletację kilku zamówień jednocześnie (multi-picking),

  • proces zwrotów nie odzwierciedla realnej praktyki,

  • nie uwzględniono specyfiki towarów kompletowanych „na wagę”.

Dlaczego wyszło to dopiero podczas UAT?
Bo do testów systemowych wybrano zbyt uproszczone przypadki.

Efekt
UAT uratował projekt — pozwolił znaleźć błędy przed startem operacyjnym.

👉 idealny przykład do sekcji „Testy akceptacyjne (UAT)”


Protokół gotowości — jedyna ochrona przed chaosem w dniu startu

Po pozytywnym przejściu testów akceptacyjnych przygotowuje się dokument kluczowy dla całego projektu: Protokół gotowości do startu produkcyjnego.

Dokument ten potwierdza, że:

  • system został skonfigurowany zgodnie z ustaleniami,

  • integracje działają poprawnie,

  • dane zostały przygotowane i załadowane,

  • szkolenia użytkowników zostały wykonane,

  • magazyn przygotowany jest fizycznie i organizacyjnie,

  • ryzyka są znane i akceptowalne,

  • zespół wdrożeniowy rekomenduje uruchomienie systemu.

Bez podpisanego protokołu nie powinno się planować startu produkcyjnego.

🟦 Przykład protokołu gotowości – decyzja o przesunięciu startu

Sytuacja
Podczas przeglądu gotowości przed startem produkcyjnym stwierdzono:

  • 15% lokalizacji nie miało etykiet,

  • 30% indeksów miało niewłaściwe przypisania jednostek logistycznych,

  • testerzy zgłosili 24 otwarte błędy, w tym 3 krytyczne,

  • operatorzy nie mieli jeszcze szkoleń z przyjęcia cross-dock.

Decyzja:
Start przesunięto o 6 dni.

Wniosek:
Dzięki protokołowi uniknięto uruchomienia systemu w warunkach, które gwarantowałyby katastrofę operacyjną.

Bez protokołu gotowości system WMS nie powinien być uruchamiany produkcyjnie.

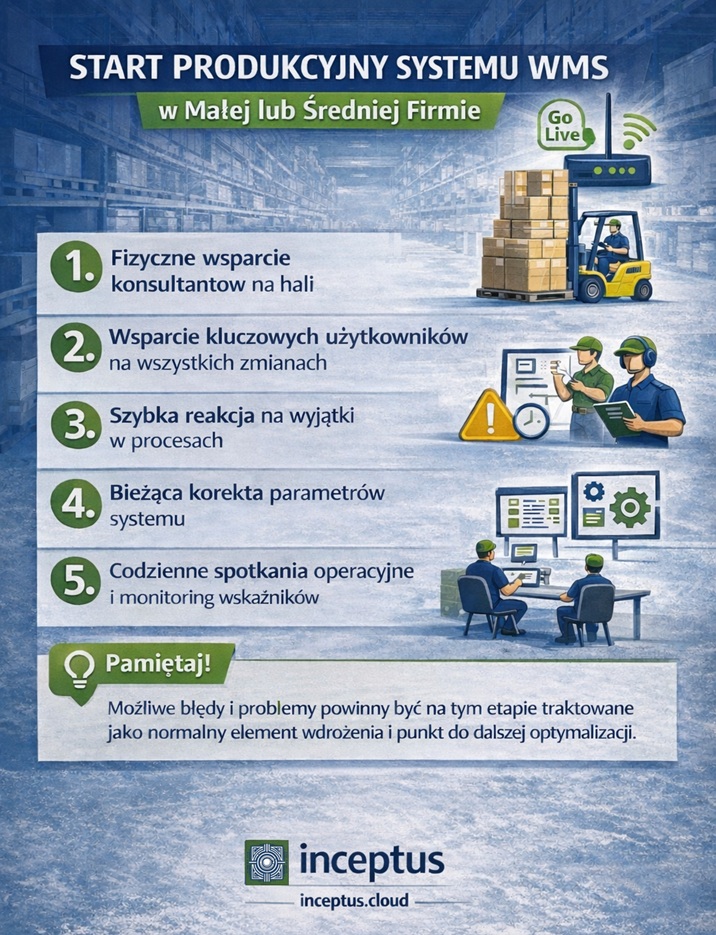

Start produkcyjny i stabilizacja

Start systemu to najbardziej stresujący etap wdrożenia. Jest to moment prawdy.

Warto zadbać o:

  • fizyczne wsparcie konsultantów na hali,

  • szybkie reagowanie na wyjątki,

  • codzienne spotkania zespołu,

  • bieżącą korektę parametrów,

  • aktywne monitorowanie obciążenia systemu.

Pierwsze tygodnie po uruchomieniu to okres, w którym magazyn adaptuje się do nowych zasad. Dopiero po stabilizacji można w pełni wykorzystać potencjał WMS.

Dlatego w dniu startu konieczne są:

  • konsultanci na hali,

  • wsparcie kluczowych użytkowników,

  • szybkie korygowanie parametrów,

  • monitorowanie obciążenia systemu,

  • codzienne spotkania operacyjne.

🟦 Przykład startu produkcyjnego – efekt niedoszacowania wsparcia

Problem
Firma założyła, że podczas startu produkcyjnego wystarczy:

  • jeden konsultant WMS,

  • jeden key-user na zmianie,

  • standardowa obsada operatorów.

W rzeczywistości:

  • kolejki na kompletacji trwały do 2 godzin,

  • operatorzy gubili zadania,

  • strefa pakowania była zatkana,

  • konsultant nie nadążał z reagowaniem.

Po zmianie organizacji wsparcia:

  • dodano dwóch konsultantów front-line,

  • wyznaczono liderów do każdej strefy,

  • stworzono stanowisko szybkiej weryfikacji wyjątków.

Efekt: stabilizacja systemu w ciągu 48 godzin.

Ryzyka wdrożenia systemu WMS

Ryzyka wdrożenia systemu WMS są w dużej mierze przewidywalne i powtarzalne. Dobrze przeprowadzone prac e wdrożeniowe pozwalają wyeliminować większość z nich jeszcze przed startem produkcyjnym. Zrozumienie tych czynników na początku prac pozwala lepiej przygotować organizację i uniknąć niepotrzebnych opóźnień.

Niedoszacowanie zakresu i brak jasnych celów

Projekt rozpoczyna się bez precyzyjnej listy procesów, które mają zostać objęte wdrożeniem. Prowadzi to do przeciążenia zespołu, rozrostu zakresu i utraty kontroli nad harmonogramem.

Błędy i niespójność danych magazynowych

Nieaktualne kartoteki, niejednolite jednostki logistyczne, braki w strukturze lokalizacji czy duplikaty to jedne z najczęstszych przyczyn problemów podczas startu produkcyjnego.

Opór organizacyjny i brak przygotowania użytkowników

Zmiana sposobu pracy, mniejsza dowolność działań i większa odpowiedzialność procesowa powodują naturalny opór. Niewystarczające szkolenia lub brak liderów zmian znacząco zwiększają ryzyko niestabilnego rozruchu.

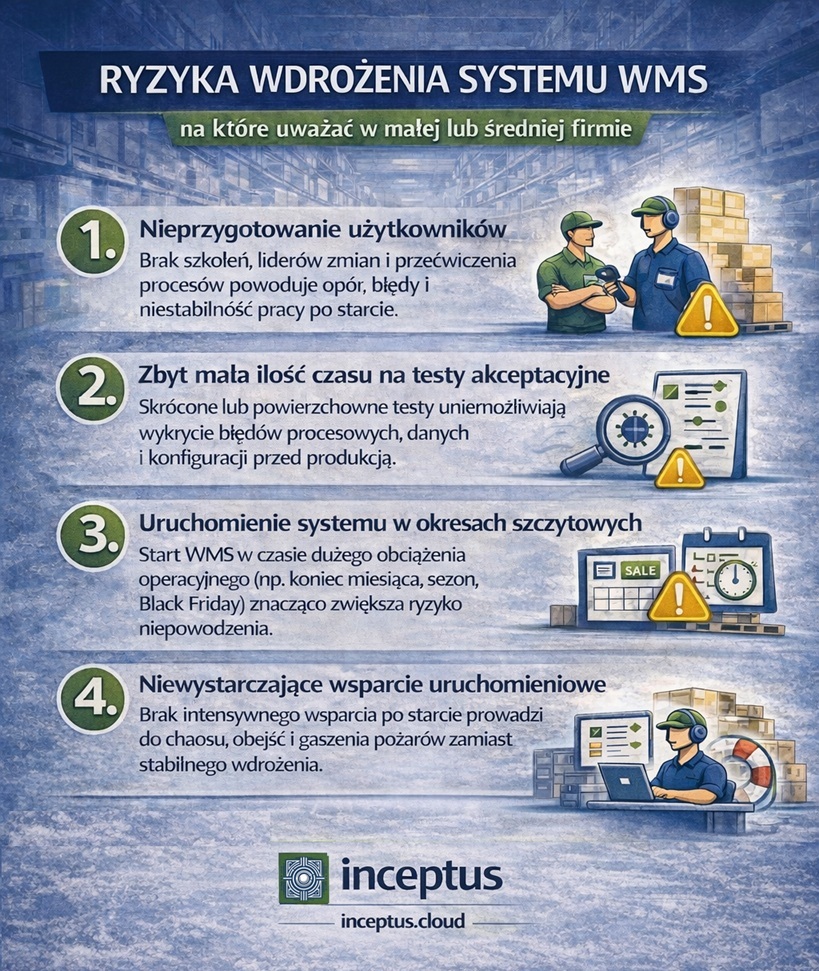

ryzyka wdrożeniowe wms

Niewłaściwie zaprojektowany model TO-BE

Jeżeli procesy pozostają zbyt podobne do starego sposobu pracy lub odwrotnie — są przerysowane, oderwane od realiów magazynu — system staje się trudny do obsługi i generuje frustrację użytkowników.

Niedoszacowanie prac integracyjnych

Integracje z ERP, automatyką lub innymi systemami są często bardziej skomplikowane, niż zakłada organizacja. Brak testów integracyjnych lub słaba jakość danych wejściowych prowadzą do blokad w krytycznych procesach.

Zbyt mało czasu na testy akceptacyjne (UAT)

Testy przeprowadzone jedynie symbolicznie uniemożliwiają wychwycenie błędów procesowych, danych i konfiguracji. UAT są kluczowe dla stabilnego startu produkcyjnego.

Brak przygotowania do startu produkcyjnego

Chaos pierwszych dni wynika zwykle z braku: planu rozruchu, ról operacyjnych, weryfikacji terminali, przygotowania lokalizacji oraz symulacji głównych scenariuszy.

Start produkcyjny w okresie szczytowym

Uruchamianie systemu przed Black Friday, końcem miesiąca lub sezonowym obciążeniem niemal zawsze zwiększa ryzyko niepowodzenia i frustracji zespołu.

Niewystarczające wsparcie po uruchomieniu

WMS wymaga stałego wsparcia w pierwszych dniach pracy — zarówno procesowego, jak i systemowego. Jego brak prowadzi do „gaszenia pożarów” i niekontrolowanych obejść.

Podsumowanie

Wdrożenie to sekwencja działań

Wdrożenie systemu WMS po podpisaniu umowy to sekwencja działań, które trzeba przeprowadzić precyzyjnie, konsekwentnie i z odpowiednią kontrolą.
Na sukces wpływają:

  • analiza procesów,

  • zarządzanie zmianą,

  • warsztaty i projekt funkcjonalny,

  • formalne odbiory etapów,

  • szkolenia użytkowników,

  • testy systemowe i akceptacyjne,

  • protokół gotowości,

  • oraz właściwie poprowadzony start produkcyjny.

To właśnie te elementy – a nie sama technologia – decydują o tym, czy system WMS przyniesie realne korzyści i poprawi efektywność magazynu.

Co naprawdę decyduje o sukcesie wdrożenia WMS w MŚP?

  1. Zdefiniuj cele i KPI wdrożenia.

  2. Przeprowadź analizę procesów AS-IS.

  3. Uporządkuj wyjątki operacyjne.

  4. Zaprojektuj procesy TO-BE.

  5. Opracuj model lokalizacji magazynu.

  6. Przygotuj dane i jednostki logistyczne.

  7. Przeprowadź warsztaty wdrożeniowe.

  8. Wykonuj formalne odbiory etapów.

  9. Przeszkol operatorów i liderów.

  10. Wykonaj pełne UAT.

  11. Podpisz protokół gotowości.

  12. Zapewnij wsparcie podczas startu.

Rozwój AI sprawia, że klasyczne podejście do wdrażania systemów WMS może szybko się zdezaktualizować. Zamiast wielomiesięcznych projektów implementacyjnych pojawia się możliwość konfigurowania procesów magazynowych poprzez bezpośrednią konwersację z AI, co radykalnie przyspiesza uruchomienie operacji i zmienia rolę samego wdrożenia. Jak wygląda ten nowy model konfigurowania systemu WMS i jakie daje możliwości, jest pokazane na stronie Inceptus WMS.

FAQ – Wdrożenie systemu WMS

1. Ile trwa wdrożenie systemu WMS?

Czas wdrożenia zależy od zakresu projektu i dojrzałości procesów.
Typowe widełki:

  • proste wdrożenie (MVP): 4–8 tygodni,

  • średni magazyn: 3–5 miesięcy,

  • projekty z integracjami lub automatyką: 6–12 miesięcy.


2. Ile kosztuje wdrożenie WMS?

Koszt zależy od wielkości magazynu, liczby użytkowników, zakresu procesów oraz integracji.
W MŚP typowy przedział to od kilkudziesięciu do kilkuset tysięcy zł, w zależności od modelu wdrożenia i wymagań technicznych.


3. Co jest najczęstszą przyczyną nieudanych wdrożeń WMS?

Najczęściej spotykane problemy to:

  • brak zaangażowania kluczowych użytkowników,

  • niejasny zakres projektu,

  • słaba analiza procesów,

  • zbyt szybki start produkcyjny,

  • brak danych do migracji,

  • niedoszacowanie integracji z ERP lub automatyką.


4. Czy wdrożenie WMS wymaga zmian organizacyjnych?

Tak. WMS zmienia sposób pracy na magazynie — wymaga standaryzacji procesów, szkolenia zespołu i często nowych ról.
To projekt operacyjny, nie tylko IT.


5. Czy do wdrożenia WMS konieczne są integracje z ERP?

Integracja nie jest wymagana w każdym scenariuszu, ale zazwyczaj bardzo pomaga.
Najczęściej łączy się:

  • dokumenty sprzedaży i zakupu,

  • kartoteki towarowe,

  • zamówienia klientów,

  • stany magazynowe.


6. Co to jest MVP WMS?

MVP (Minimum Viable Product) to minimalna wersja wdrożenia, która pozwala szybko uruchomić magazyn na najważniejszych funkcjach, a pozostałe procesy rozwija się etapowo po starcie produkcyjnym.


7. Jak przygotować dane do migracji?

Należy zadbać o:

  • czystość danych (jednolite jednostki, lokalizacje, indeksy),

  • zgodność stanów,

  • strukturę lokalizacji,

  • brak duplikatów.
    Migracja danych jest jednym z kluczowych etapów projektu.


8. Co oznacza „protokół gotowości do uruchomienia”?

To dokument potwierdzający, że magazyn oraz system są przygotowane do startu produkcyjnego:

  • procesy są przetestowane,

  • użytkownicy przeszkoleni,

  • dane zweryfikowane,

  • infrastruktura gotowa.


9. Czy po wdrożeniu WMS potrzebne jest wsparcie powdrożeniowe?

Tak — pierwsze tygodnie działania systemu to okres stabilizacji.
Wsparcie umożliwia szybkie reagowanie na problemy, doprecyzowanie konfiguracji i optymalizację procesów.


10. Czy mała firma potrzebuje WMS?

Tak, jeśli pojawiają się:

  • pomyłki w wysyłkach,

  • problemy ze stanami,

  • trudności w skalowaniu operacji,

  • duża rotacja pracowników,

  • presja na skrócenie czasu realizacji zamówień.
    WMS zwiększa przewidywalność i efektywność pracy.


11. Jakie kompetencje są potrzebne do wdrożenia WMS?

Kluczowe role to:

  • właściciel procesu magazynowego,

  • kluczowy użytkownik (key user),

  • specjalista IT lub integrator,

  • lider operacyjny,

  • konsultant WMS po stronie dostawcy.
    Jasne przypisanie odpowiedzialności już na początku projektu znacząco zmniejsza ryzyko wdrożeniowe.


12. Czy wdrożenie WMS można prowadzić etapami?

Tak — to jedno z najbezpieczniejszych podejść.
Najpierw wdraża się kluczowe procesy (np. przyjęcia i wydania), a następnie rozwija system o kolejne funkcje: kompletację, zwroty, cross-docking czy integracje.
Dzięki temu zespół szybciej się uczy, a ryzyko jest mniejsze.


13. Czy WMS można wdrożyć w magazynie, który już działa?

Tak — większość wdrożeń odbywa się bez zatrzymywania operacji magazynowych.
Kluczowe jest przygotowanie:

  • migracji danych,

  • testów akceptacyjnych,

  • planu startu produkcyjnego,

  • infrastruktury i terminali mobilnych,

  • obsady na pierwsze dni działania systemu.


14. Czy można przenieść procesy z poprzedniego WMS?

Tak, ale wymaga to dokładnego audytu i korekty błędów poprzedniego wdrożenia.
Często okazuje się, że niektóre funkcje nie są potrzebne, były źle skonfigurowane albo generowały niepotrzebną złożoność.
Dlatego migracja „1:1” często nie jest optymalnym rozwiązaniem.


15. Jakie procesy magazynowe najczęściej sprawiają trudności przy wdrożeniu?

Największe wyzwania zwykle dotyczą:

  • kompletacji wieloetapowej,

  • alokacji dynamicznej,

  • obsługi wyjątków (braki, pomyłki, zamiany lokalizacji),

  • zwrotów i reklamacji,

  • integracji z urządzeniami i automatyką.
    Te obszary warto szczególnie dokładnie przetestować.


16. Kiedy magazyn jest gotowy na start produkcyjny WMS?

Magazyn jest gotowy, gdy:

  • testy akceptacyjne są zakończone,

  • użytkownicy zostali przeszkoleni,

  • dane są załadowane i zweryfikowane,

  • terminale mobilne przygotowane do pracy,

  • procesy zostały przećwiczone w symulacji ruchu,

  • podpisany został protokół gotowości.
    To minimalizuje ryzyko przestojów w pierwszych dniach działania systemu.

Potrzebujesz wsparcia we wdrożeniu systemu WMS? Porozmawiaj z ekspertem.

Wdrożenie WMS to projekt operacyjny, który wpływa na cały magazyn — od procesów i danych, po zespół i organizację pracy.
Jeśli chcesz uniknąć kosztownych błędów, precyzyjnie zaplanować zakres i zrealizować wdrożenie bez chaosu, mogę pomóc.

Obszary wsparcia wdrożeniowego:

  • konsultacje procesowe i audyty stanu aktualnego,

  • wsparcie stworzenia projektu,

  • ocenę dostawców i rozwiązań WMS,

  • planowanie zakresu i harmonogramu wdrożenia,

  • nadzór nad projektem i wsparcie przy starcie produkcyjnym.
